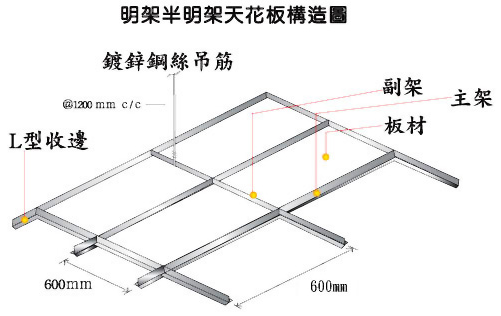

施工流程
完成面水平放樣-按裝收邊-按裝吊筋-懸掛主架-按裝副主架4呎-按裝副主架2呎-放置板材
一、施工應用方法:
1.放樣:
1-1 依建築師設計圖在現場將完成面位置標示。
1-2 設計圖有任何標示不明確時,請建築師加以說明,並書面確認。
1-3 放樣完成後,請監督人員查封,無誤後於施工日誌上簽認。
2.按裝收邊:
2-1 在完成面位置以雷射標出,以氣槍擊釘固定收邊架,並於每支收邊架終端點30cm處固定第一根擊釘,接著每30cm連續固定之。
3.按裝吊筋:
3-1 依現場狀況(鐵皮屋用掛鉤式,水泥頂用火藥擊釘式)固定吊筋
3-2 吊筋長度由屋頂下垂至完成面預留5~10公分。
3-3 吊筋固定方式為縱向每120cm固定橫向以90cm固定。
4.主、副架按裝:
4-1 由基準面開始每120cm按裝主架。
4-2 由基準面起與主架呈垂直面60cm下一支4尺副架。
4-3 由基準面起與4尺副架呈垂直(與主架平行)30cm下一支2尺副架。
5.天花板置放:
5-1 完成主、副按裝後,依所選用之天花板開始置放。
5-2 收邊面之天花板以美工刀依其尺寸裁切後置放入輕鋼架內。
6.由工地主任或現場負責人檢視品質:
6-1 天花板裁切是否完全填縫。
6-2 骨架是否水平。
6-3 燈具或冷氣出風口預留位置是否正確。
6-4 水電配置出孔是否符合設計圖面位置。
7.完工等待驗收
